根据国家、地方给排水相关法规、技术规范及《给水排水管道工程施工及验收规范》要求,为规范用水报装验收工作,提高工程和服务质量,提升企业管理水平,满足客户用水需求,现结合公司实际,制定如下用水报装工程验收标准及程序管理规范:
一、验收前提条件
供水管材,管配件的质量必须符合现行国家规定和验收标准,且工程已完工达到验收标准。
二、水表及表后接户管的安装
1.安装前先除去管道内麻丝、砂石等杂物。
2.水表前安装可锁阀门,DN25以上包括DN25水表后安装伸缩器和普通阀门,防倒流水表后应加装止回阀。
3.水表安装时,水表前后要有必要的直管段,水表进水端为水表口径的10倍,出水端为水表口径的5倍。必须使用加封铅封的水表,使用速连接头。
4.水表井内安装两块以上水表时,分水器前应安装可锁阀门。
5.水表井内安装两块或两块以上水表时,安装公司应在表池的适当位置用红色瓷油标注出与水表相对应的居民编号.水表编号的用户名称和排列顺序在工程叙述中注明。并及时书面通知供水管理所。
6.DN25及以下口径水表,水表位置与井口之间垂直距离应介于15cm至30cm之间,水表与井底之间垂直距离为介于10cm至15cm之间。DN40及以上口径水表,水表位置与井口之间垂直距离应介于30cm至60cm之间,水表与井底之间垂直距离为介于20cm至30cm之间。水表或分水器下设支墩。
7.进水端管道与水表加封铅封,防止私自拆卸水表。
8.表后管道安装应牢固、整齐、美观。上墙管道统一要求安装保温管及防护套管,对于3根以上的入户管应集中采用DN110mm下水管外套,并安装固定管卡。禁止表后管道裸露在外。表箱出水管道转弯、转角处应用管卡加固,墙上管卡间距不超过1000mm,安装排卡的间距以1000mm—1200mm为宜。
9.单户安装水表应在大于水表口径两个型号以上的供水主管上进行开三通,严禁在与水表同口径或大于水表口径一个型号的表前管上开三通接表。
10.水表安装结合现场情况确定,尽量采用地埋式。受地理条件影响不宜采用地埋式的,可以在背风墙体及楼梯道内采用挂式表箱。采用地埋式应远离车行道且不妨碍行人通行。
三、水表与水表箱的安装定位管理

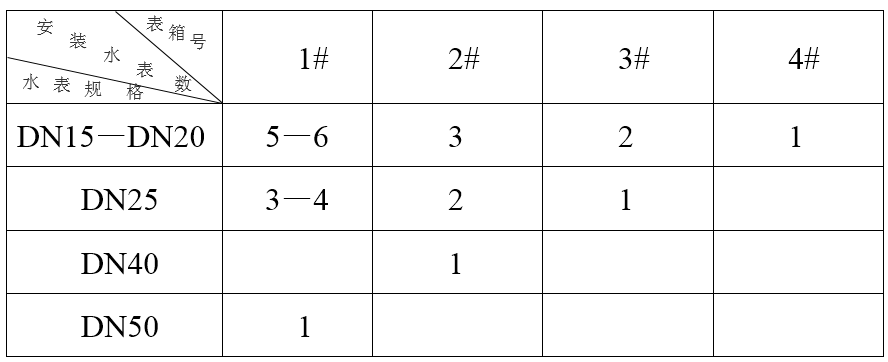

1.合理布局水表箱水表安装数量
2.安装公司在接到客服中心下达的安装通知单后,要严格按照安装标准和要求进行施工。未经同意,不得擅自更换安装材料、安装地点、管材口径,特殊情况需客服中心同意后方可进行施工。
3.安装水表之前要及时通知供水管理所,由双方共同协商,确定水表位置,水表安装应远离车行道、厕所、下水道、垃圾堆等可能造成水质污染的地方,选择在不易损坏、方便维护和抄表的地点。严禁水表入户(室内)。
四、水表井、阀门井砌筑标准
1.水表箱砌筑标准:表井净空尺寸应方便维修和抄表,井内、外壁用1:2水泥砂浆粉刷,确保粉刷墙面光滑平整,砂浆厚度不小于20mm,并将井内地面做素混凝土,厚度不小于50mm。
2.水表井盖:一律采用球墨铸铁井盖,井盖高度应和路面一致。在非成型路面上,盖板顶面应超出地表面100—200mm,水表箱周围水泥砂浆覆盖宽度不小于150mm。
3.阀门井砌筑标准:

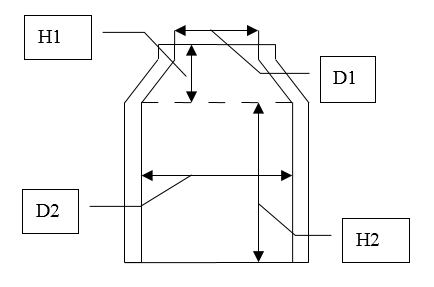

带法兰盘的阀门井,井底用厚度不小于100mm混凝土。井底砌成弧形,阀门底部离地面距离按阀门大小而定(DN50—DN65为300mm,DN100—DN200为400mm,DN300—DN800为500mm),保证能够正常维修,且阀门底部支墩。砌筑标准如下:(D1、D2均指井内径,H1、H2指井内高度)均采用24墙砌筑。
(1)DN50—DN65为400mm*400mm,24墙砌筑,水泥内粉,确保光滑平整;
(2)DN100—DN200如上图D1=700mm,D2=1200mm,H1=350mm,H2=1400mm;
(3)DN300—DN400如上图D1=700mm,D2=1400mm,H1=470mm,H2=1600mm;
(4)DN500—DN600如上图D1=700mm,D2=1600mm,H1=600mm,H2=1800mm;
(5)DN700—DN800如上图D1=700mm,D2=1800mm,H1=600mm,H2=2000mm。
五、土方开挖、回填

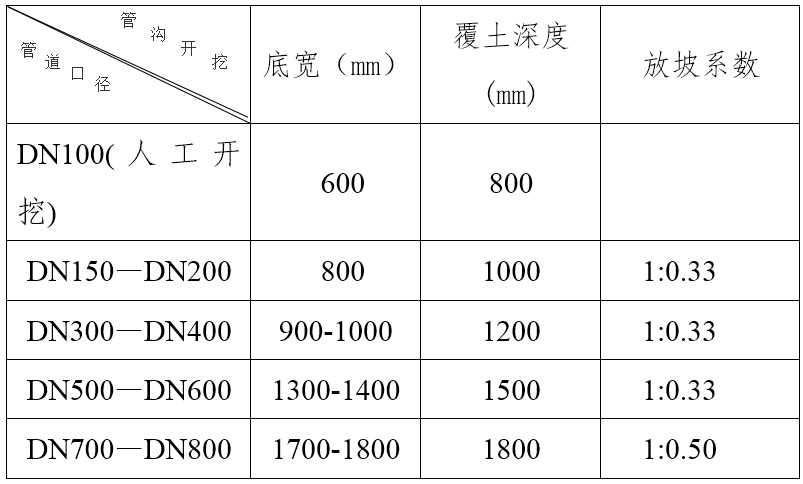

土方开挖严格按照放线要求,开挖线应是直线,遇拐角应直角改变方向,不得无故更改。如有管线变动,须报客服中心同意,一般DN75以下小管道开挖深度保证覆盖层不得小于500mm,DN100以上管道安装管沟开挖(一、二类土)如下表:
备注:松散及坚硬土质结合实际情况放坡
土方回填:按照挖多少土,回多少土的原则,要回填夯实,管沟正中要稍高,防止下沉造成管道损坏。管道回填时,管底回沙找平,管顶回填200mm细砂,管顶上部500mm以内不得回填直径大于100mm的块石和冻土块;500mm以上部分回填土中的块石或冻土块不得集中。上部用机械回填时,机械不得在管沟上行走。回填土方时管道两侧应同时均匀回填,以免管线水平移位。特殊情况的回填,如过正规公路,简易公路,均应保证管道上方有200mm至400mm沙层。如有车辆通行,需保证所有开挖管沟上方平整,随时回填压陷的地方,清场时,路面不能留有任何杂物。硬质路面必须使用切割机,恢复时用C25混凝土填平高度与原路面一致。
六、管道安装
1.球墨铸铁管道安装
(1)室外给水管道的管沟开挖时应按照设计施工图纸的坐标、标高进行,开挖的宽度和深度应满足管道敷设的标高和安装要求。管道施工中,应对管段无接口处先部分回土,防止浮管。同时应先回沙或细土,防止石块碎砖损伤管道;
(2)连接前应用钢丝刷清除管内与插口处的粘沙与毛刺,并将橡胶圈表面油污物清除净;
(3)管道入管沟后,安装人员将准备好的接口润滑剂涂抹与接口处。连接时,应确保橡胶圈不扭不翘,均匀一致的卡在槽内,如有破损及时更换,将管道插口轻轻插入承口内,拨正管道后用手拉葫芦(管子插入深度应在管口做好记号),每个承插口最大转角不得大于4°21'。
2.PE管道安装
(1)注意用电安全,当热熔器达到指示温度后方可施工,PE管可预先在地面上焊接,待每个焊口得到充分冷却后,置于管沟。管道可承受的最大拖拉安全长度视管经大小及施工现场状况来定,通常小的PE管道可拖拉的最大安全距离是100m,较大管道为50m;
(2)PE管道铺设时,管道允许弯曲半径应符合下例规定:管段上有承接头和其他附属设备时,不应小于125D 。; t2 H; |3 c3 B6 S管道公称直径D(mm) 允许弯曲半径 (mm):D<50=30D ,50<D<160=50D,160<D<300=75D。
3.管道安装,严格按照预算安装,不得私自更改管径,要本着省工省料的原则,安装管径要求合理,不得通过几个变径。
七、验收程序及验收小组成员
工程完工具备验收条件后,通达公司应及时清场,并进行自验,待验收合格后报公司验收小组进行验收。验收不合格的由通达公司进行返工,直至验收合格。公司验收小组成员:企管办主任、客服中心主任、供水管理所主任。
枣阳市供水总公司
2021年5月18日
通讯员:客服中心 刘何阳
